Algasid 1,2-miljonised Võru soojaveevõrgu laiendustööd

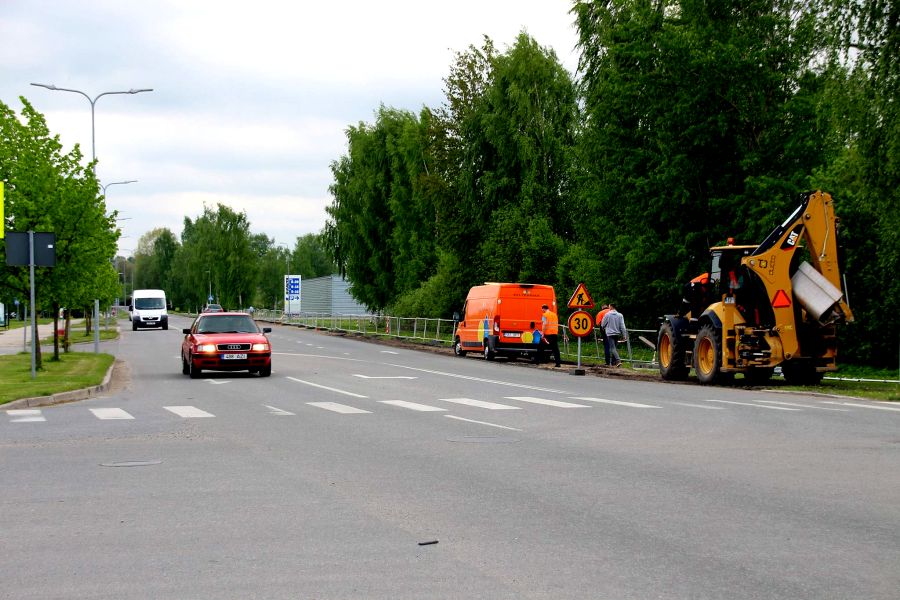

FOTO: Võru Linn

Danpower Eesti AS tellimusel alustas KVL Tehnika OÜ Võru soojaveevõrgu 1,2 miljonit eurot maksma minevate laiendustöödega, mille käigus ühendatakse kesklinna kaugküttevõrguga Kaitseväe Taara linnaku ehk Kuperjanovi pataljoni ning Laane piirkonna tarbijad.

"Projekt on Võru linna jaoks oluline, kuna see aitab tagada stabiilse kaugkütte hinna ja annab võimaluse liituda kaugküttega ka nendes piirkondades, kus seda varem polnud," ütles Võru linnapea Anti Allas pressiteate vahendusel.

Tööd said alguse Jüri ja Luha tänava ristist, kust liigutakse edasi piki Jüri tänavat Kreutzwaldi tänava suunas.

Danpower Eesti AS-i projektiarenduse juht Juhan Aguraiuja rääkis, et projekti tulemusena suureneb soojuse tootmismaht umbes 10 protsenti aastas, mis stabiliseerib Võru küttehinda. Ta lisas, et tänu Taara linnaku liitumisele tekkis võimalus ehitada välja ka ühendustorustik ümbritsevaid hooneid soojusega varustava amortiseerunud Laane katlamaja juurde, mis vajanuks lähiajal kindlasti põhjalikku remonti.

Kokku ehitatakse 2677 meetrit uut soojustorustikku, millest osa asendab ka olemasolevat. Uus trass kulgeb mööda Jüri tänavat alates Luha tänava ristmikust kuni Kreutzwaldi tänavani, sealt kuni raudteeni ning hargneb pärast raudteed kaheks: üks haru mööda Kose teed kuni Taara linnakuni ning teine haru mööda Kubja teed Laane katlamajani.

Ehitustööde tõttu on suve jooksul nimetatud lõikudel liiklus häiritud. Graafiku järgi toimuvad ehitustööd Jüri ja Kreutzwaldi tänaval maist kuni juuni lõpuni ning Kose ja Kubja teel juulist septembri lõpuni.

"Kohalikele elanikele ning teenindavale transpordile tagatakse nõuetekohane ligipääs. Suve alguses tuleb kasutada Kreutzwaldi tänava asemel ümbersõitu mööda Jaama ja Pikka tänavat. Raudteeülesõit on juunikuus suletud kõige enam üheks nädalaks, mil tuleb Kose ja Kubja poolt sisenevatel autodel kasutada linna sisse ja linnast välja sõitmiseks teisi teid. Danpower loodab võrulaste mõistvale suhtumisele ning soovitab suvel lõuna poolt linna sisenemiseks ja linnast väljumiseks varuda mõned minutid lisaaega," ütles Aguraiuja.

Ehitustöid teostab riigihanke võitnud KVL Tehnika OÜ ning omanikujärelevalve teenust pakub Infragate AS. Projekti investeeritakse ca 1,2 miljonit eurot. Projekti kaasfinantseerib SA Keskonnainvesteeringute Keskus (KIK).

Töö lõpetamise tähtaeg on november 2017.
